Una empresa estadounidense de productos para el hogar a la que asesoré pagó $2.4 millones de USD de más durante tres años. Su "fábrica" era un agente de sourcing cobrando 40% por encima del precio directo. Solo lo descubrieron porque alguien reenvió por error una factura interna. Tres años. $2.4 millones. Y era una empresa que pensaba que había hecho la tarea.

Llevo 15 años ayudando a importadores en México, Colombia, Argentina, Chile y Perú a comprar en China. Ese caso aún se me queda grabado, no porque el fraude haya sido sofisticado, sino porque la evaluación se veía sólida en papel. Verificaron la licencia. Pidieron muestras. Visitaron las instalaciones una vez.

Lo que no tenían era un sistema para lo que pasa después de aprobar al proveedor. Y ahí se rompen la mayoría de las relaciones: en los primeros seis meses, cuando la calidad empieza a deslizarse y nadie está mirando con suficiente atención para detectarlo.

Escritorio de importador latinoamericano con reporte de inspección AQL y muestras comparativas de proveedor chino para evaluación de calidad

Por qué la evaluación inicial no te salvará

Aproximadamente el 30% de los envíos inspeccionados en China fallan los estándares AQL. Solo el 59% de las fábricas auditadas pasan los chequeos de cumplimiento normativo. La demanda de inspecciones creció 29% interanual en 2024. Más gente verifica. Las tasas de falla no mejoran.

He visto a una empresa transferir $800,000 USD a un proveedor con el que llevaba dos años. La fábrica cerró. El dueño desapareció. Conozco media docena de importadores que quebraron por situaciones parecidas —no por escoger malos proveedores, sino por confiar en los que se veían bien sin verificación continua.

Este riesgo golpea más fuerte a importadores pequeños y medianos. Si corres una operación de $200K a $5M USD anuales —el rango típico de un distribuidor regional en México o Colombia— no tienes equipos de compras dedicados a China ni contratos legales para esa jurisdicción. Tu exposición por dólar gastado es mucho mayor que la de una multinacional. La distancia lo empeora: las decisiones que un comprador local resolvería con una visita imprevista, tú las resuelves por video.

La lista que todos publican —licencia, fábrica vs intermediario, certificaciones— es lo mínimo. Filtra estafas obvias. No te protege del proveedor que rinde bien en el pedido uno y se deteriora en el cinco.

Un marco de evaluación que prueba bajo presión

He visto proveedores con papelería perfecta entregar producto terrible para el tercer pedido. La evaluación que predice desempeño a largo plazo prueba cómo el proveedor maneja la fricción.

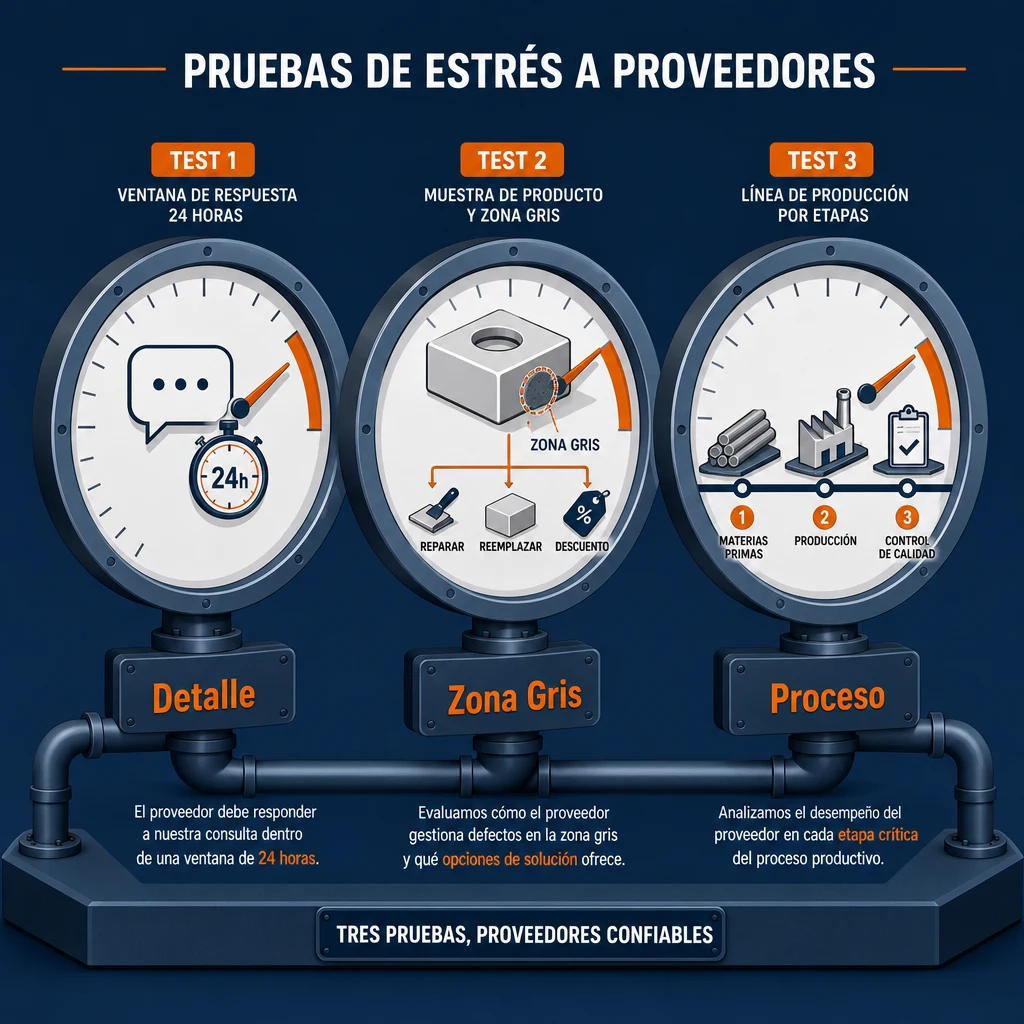

Marco de tres pruebas de presión para evaluar proveedores chinos: confirmación de detalle, zona gris y desglose de proceso

Las tres pruebas que aplico antes de comprometerme:

  1. Prueba de confirmación de detalle. Usa una decisión real pendiente, no un cambio inventado. "Si quisiera mover el logo 2 cm a la izquierda, ¿cambia el costo o el molde?". Una fábrica que entiende su línea responde con números concretos en 24-48 horas. Una que no, te da un "déjame revisar" que se vuelve silencio.
  2. Prueba de la zona gris. No fabriques un defecto —usa un detalle real de la muestra que esté en el límite. Un acabado rugoso, una unión frágil. Pregunta: "Nos preocupa la durabilidad de este punto. ¿Qué mejora técnica proponen?". El proveedor que vale la pena ofrece dos o tres alternativas con costo. El que no, dice "está dentro del estándar" o desvía al precio.
  3. Prueba del desglose de proceso. "Si necesitáramos adelantar 5 días, ¿qué etapa se podría comprimir? ¿Compra de materia prima, producción, o control de calidad?". Una fábrica que controla su producción te desglosa el proceso con honestidad. Una que solo arma o subcontrata dice que sí a todo —o se enreda.

Si estás considerando comprar de forma segura en Alibaba, recuerda que las insignias Gold Supplier y Trade Assurance son herramientas de marketing, no garantías de calidad. He auditado Gold Suppliers operando desde apartamentos residenciales.

Aquí es donde tener presencia física en China cambia la ecuación. Para un importador en Lima o Ciudad de México, la visita imprevista —manejar hasta la fábrica sin avisar y verificar que la instalación de 200 trabajadores no sea un taller de 30— es estructuralmente imposible sin un agente de sourcing en China que ejecute la parte presencial.

Si un proveedor falla dos de tres pruebas, te costará más en dolores de cabeza que lo que ahorres en precio unitario.

La fase de incorporación que casi todos se saltan

Tu primer pedido no es una celebración —es una corrida de calibración. Trátalo así y atrapas el 90% de los problemas que explotan en el pedido tres.

Establece la cadencia de comunicación antes de producción. Contacto principal, contacto alterno, tiempo de respuesta (24 horas rutinario, 4 para problemas), actualización semanal con estado, porcentaje completado, problemas, próximo hito. Si no pueden llenar cuatro campos por semana, eso ya te dice algo.

Cierra términos de pago por escrito. El estándar es 30/70: 30% al confirmar la orden, 70% contra inspección pre-shipment aprobada. Nunca pagues 100% por adelantado, y nunca aceptes que el 70% se libere "cuando la mercancía sale de fábrica" —ese saldo se paga después de que tu inspector firma el reporte. Esa firma es tu único punto real de control.

Consigue un contrato ejecutable en China. Las PyMEs latinoamericanas usan contratos en español o inglés inejecutables en tribunales chinos. Un contrato bilingüe, regido por ley china, con la versión china como idioma controlador, es el mínimo. Debe especificar producto por hoja técnica, penalidades, propiedad intelectual y foro de disputas.

Crea una hoja de especificación sin espacio a interpretación. Medidas exactas, materiales, colores Pantone, empaque, etiquetado, y fotos de calidad aceptable vs inaceptable. He visto un pedido de $40,000 rechazado en aduana porque el proveedor usó empaque "equivalente". La hoja decía "similar a la muestra". Eso no es una especificación —es un deseo.

Corre tu primer pedido más pequeño de lo que quisieras. Úsalo para validar la cadena: comunicación, calidad, empaque, documentación, cronograma. Escala en el pedido dos.

Cómo gestionar a tu proveedor durante los primeros seis meses

El patrón que se repite decenas de veces: muestras excelentes, run piloto bueno, primeros dos pedidos a tiempo. Luego declive gradual. Material más delgado. Más defectos cosméticos. Entrega retrasada "solo tres días". Para el pedido cinco, estás tratando con un proveedor diferente al que evaluaste.

Esto se llama degradación silenciosa de calidad y no es accidental. Los proveedores sustituyen materiales por opciones más baratas después de varios pedidos exitosos. Los cambios son tan pequeños que no los notas envío a envío. Pero compara el primer pedido con el sexto lado a lado y la diferencia es obvia.

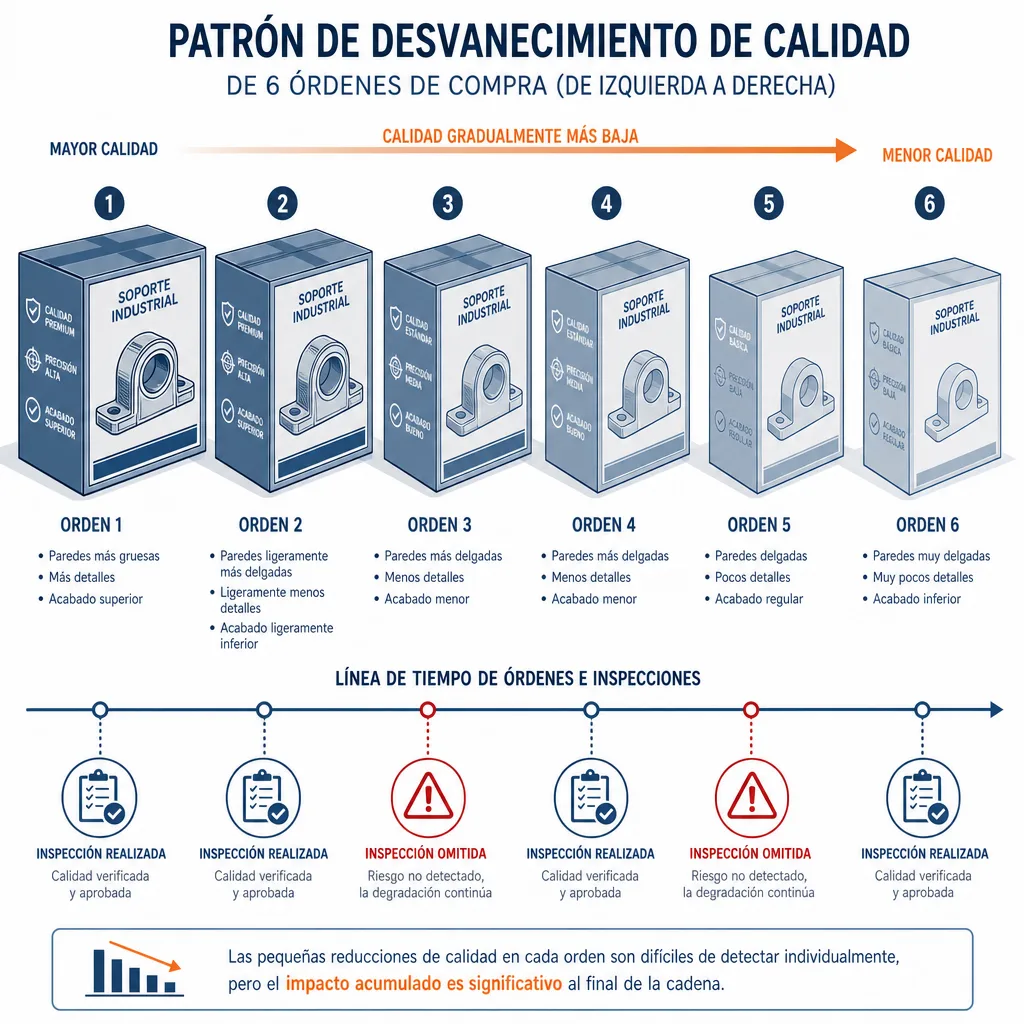

Patrón de quality fade en seis pedidos consecutivos a proveedor chino con degradación gradual de calidad del material

El sistema de cinco puntos que detecta la degradación temprano:

  1. Listas QC actualizadas antes de cada pedido. Suma los problemas encontrados antes. Aprieta tolerancias donde viste deslizamiento. La lista se vuelve más específica con el tiempo.
  2. Inspección pre-shipment en cada pedido. Cuando te saltas una "porque ya es confiable", abriste la puerta. Muestreo AQL 2.5 por terceros es la inversión de calidad más rentable que puedes hacer.
  3. Fotos de la línea durante producción. Pide 5-10 fotos del lote real —no de archivo. Si es electrónico, foto del PCB con etiqueta del lote. Si es ropa, de los rollos antes de cortar. Si es plástico, del molde y la primera tanda saliendo. Si "se demoran", están escondiendo algo.
  4. Comparación física pedido contra pedido. Guarda una unidad sellada del primer pedido como referencia. En cada llegada, ponla al lado. Peso, grosor, impresión, ajuste. Los cambios pequeños se vuelven obvios lado a lado —e indetectables sin referencia física.
  5. Reorden gradual, no escalón. Si el pedido 1 fue de 1,000 unidades, no saltes a 10,000 en el pedido 2. Sube a 3,000-5,000 primero. Los proveedores con problemas de capacidad o que subcontratan fallan en el salto de volumen —prefieres descubrirlo a los 3,000.

La ventana post-Año Nuevo Chino

Las seis semanas posteriores al Año Nuevo Chino son el período de mayor riesgo del calendario. Las fábricas reabren a capacidad reducida. Los trabajadores experimentados no todos vuelven. Los nuevos los reemplazan sin entrenamiento en tus especificaciones. Agendo una inspección extra durante esta ventana cada año, incluso para los proveedores más confiables.

Comunicación que previene problemas

No esperes a que haya problemas para llamar. Un check-in semanal de 15 minutos —incluso un mensaje de voz por WeChat— señala que estás prestando atención. Los compradores que solo aparecen cuando algo se rompe se van al fondo de la cola.

En negocios chinos, un "no" directo es raro. "Eso podría ser difícil" o "haremos lo posible" muchas veces significan no. Para un comprador latinoamericano acostumbrado a comunicación directa, esa brecha causa estragos. Trátalas como bandera roja y pide alternativa concreta.

Construye una tabla de desempeño trimestral: entrega a tiempo, aprobación en inspección, capacidad de respuesta, resolución de problemas. Compártela con la fábrica. Medir cambia el comportamiento más rápido que cualquier cláusula. Si tu operación incluye importar desde China a Latinoamérica recurrente, la tabla deja de ser opcional.

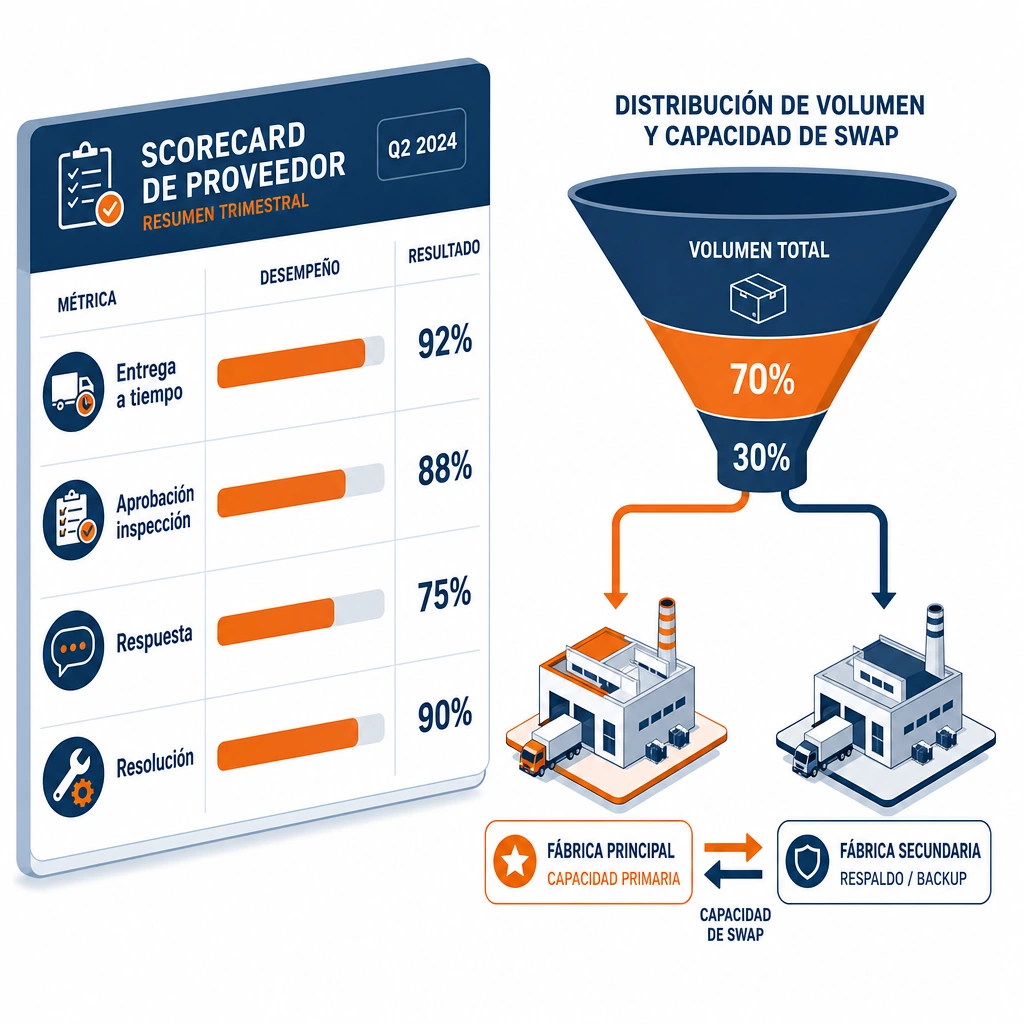

Scorecard trimestral de proveedor chino con cuatro métricas y modelo de respaldo 70/30 para gestión de riesgo de cadena de suministro

Métrica Cómo se mide Objetivo trimestral Bandera roja
Entrega a tiempo % pedidos embarcados en fecha ≥ 95% < 85% dos trimestres seguidos
Aprobación en inspección % lotes que pasan AQL 2.5 al primer intento ≥ 90% Defectos mayores recurrentes
Capacidad de respuesta Horas promedio para responder consultas ≤ 24h rutina / 4h urgente Silencio en problemas críticos
Resolución de problemas Días hasta plan correctivo cerrado ≤ 10 días Negación o transferencia de culpa

Cuándo arreglar la relación y cuándo salir

Reemplazar un proveedor cuesta 3 a 6 meses, nuevas muestras, y el riesgo de empezar el ciclo de degradación otra vez. Pero quedarse demasiado con uno que se deteriora cuesta más.

Problemas arreglables:

  • Caídas de calidad ocasionales que el proveedor reconoce y corrige
  • Demoras de comunicación que mejoran con protocolos más claros
  • Un solo plazo perdido con explicación creíble
  • Aumentos de precio alineados con cambios documentados en materia prima

Señales terminales:

  • Quejas respondidas con negación o transferencia de culpa, repetidamente
  • Sustituciones de material descubiertas en inspección
  • Piden pago completo cuando los términos eran 30/70
  • Dejan de permitir visitas o inspecciones de terceros
  • Subcontratan tu pedido a una instalación que no evaluaste

Cuando decidas salir, califica un proveedor alternativo antes de cortar al principal. Traslapa producción al menos un ciclo. Para cada producto crítico mantengo dos proveedores: 70% del volumen al primario, 30% al secundario. El secundario se mantiene afilado porque produce regularmente, y tú tienes apalancamiento porque ninguno controla tu cadena entera. Si aún no tienes una opción de respaldo calificada, revisa cómo encontrar un agente de sourcing confiable que pueda ejecutar la pre-calificación del secundario sin interrumpir tu operación principal.

Tu sistema operativo del proveedor chino

Los importadores que consistentemente obtienen buenos resultados no tienen más suerte. Corren un sistema: prueban bajo presión antes de comprometerse, incorporan al proveedor con expectativas documentadas, inspeccionan cada pedido, califica el desempeño trimestralmente, y mantienen un alternativo calificado.

La brecha entre "los evaluamos" y "los gestionamos" es donde vive el margen —y donde se pierde la mayor parte.

Empieza esta semana. Toma a tu proveedor de mayor volumen y construye una tabla de desempeño: cuatro métricas, trimestral, compartida con la fábrica. Esa sola acción te va a decir más que cualquier reporte de auditoría. Y si el proveedor se resiste a ser medido, acabas de aprender lo más importante sobre él.

All Blog

Somos su agente de compras de confianza en China.

20+ Años de Experiencia
100+ Expertos en Sourcing
15% de Ahorro en Costos
100% Garantía de Calidad
90 Días Condiciones de Pago
1,000+ Nuevos Productos Mensuales
